皖江人力资源公共职业训练基地(一期),建筑面积约3.5万平方米,投资约1.8亿元(含设备),主要有综合实训大楼、综合楼、1#实训车间,于2016年6月开工建设。

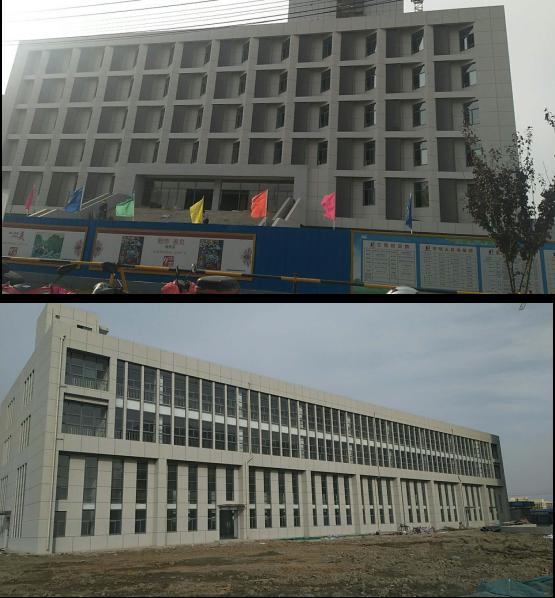

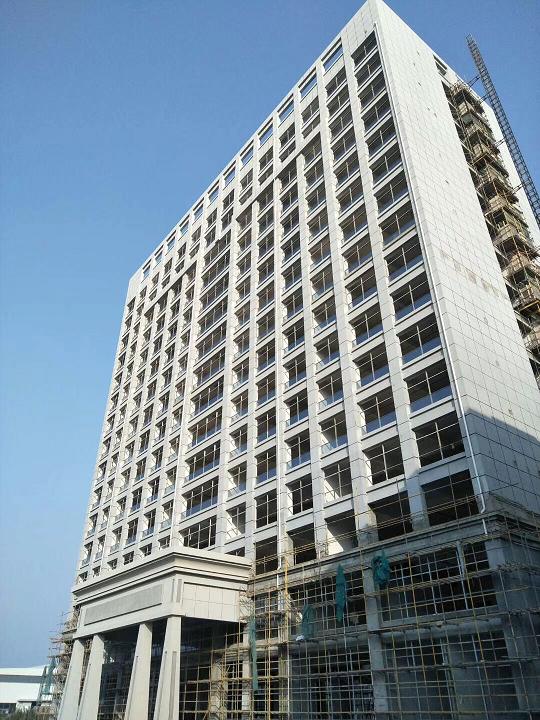

目前,综合实训大楼正进行室内装饰、外墙真石漆喷涂施工,综合楼正进行楼梯面层铺贴、栏杆安装、室内木门采购安装施工,1#实训车间已完工。截止2017年11月底,完成投资额约6500万元,预计2018年元月中旬进行土建工程竣工验收。
该项目配套工程也在有条不紊的推进中,室外供配电、供水、燃气工程已陆续进场施工;室外附属工程(道路、给排水、绿化、照明)正进行清单编制,下一步进行施工招标;智能化系统工程已进入施工招标环节。
基地一期项目预计2018年年底建成并投入使用。
